甘特圖實用技巧,項目進度一目了然!
如果項目由數個任務組成,任務之間又有所關聯,我們該怎樣準確明了的顯示項目的進度情況呢?
甘特圖,是一種非常實用的圖表類型,又稱為橫道圖和條狀圖,其通過條狀圖來顯示項目、進度和其他時間相關的系統進展的內在關系隨著時間的進展情況。
一、效果圖。

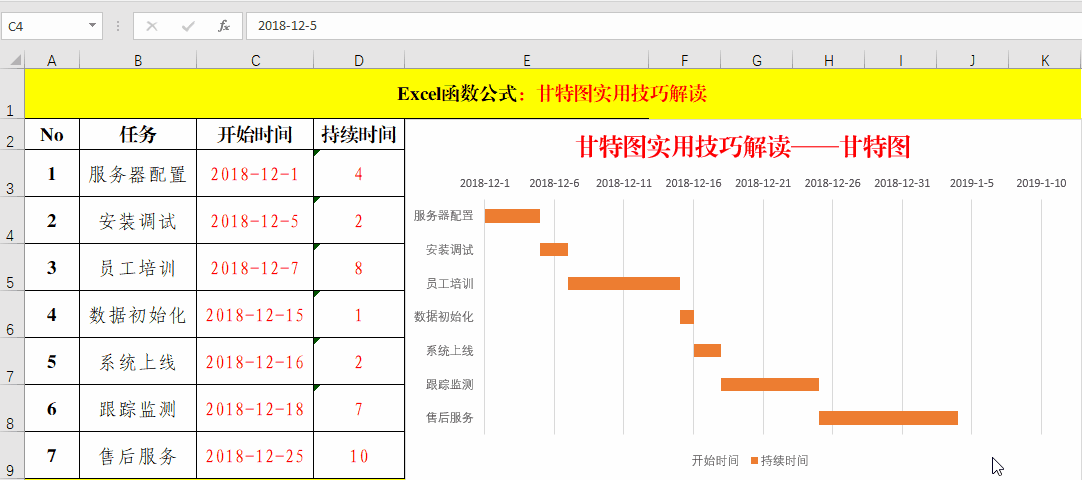

從最終的效果圖中可以看出項目的進展情況和持續時間,也可以對項目的“開始時間”和“持續時間”進行修改,圖表也自動進行變化。而且持續時間也是隨著開始時間額變化自動填充的(除最后一項任務的持續時間外)。那么,該如何去制作呢?
二、制作技巧及步驟。
1、自動計算持續時間。

方法:

在目標單元格中輸入公式:=DATEDIF(C3,C4,"d")。
解讀:
1、Datedif為系統隱藏函數,其語法結構為:=Datedif(開始時間,結束時間,統計方式)。其中“d”為按天統計的意思。
2、此處設置為自動化計算的主要目的在于便于后期的維護,我們只需要對項目的開始時間做修改,持續時間和圖表會自動進行變化和計算。

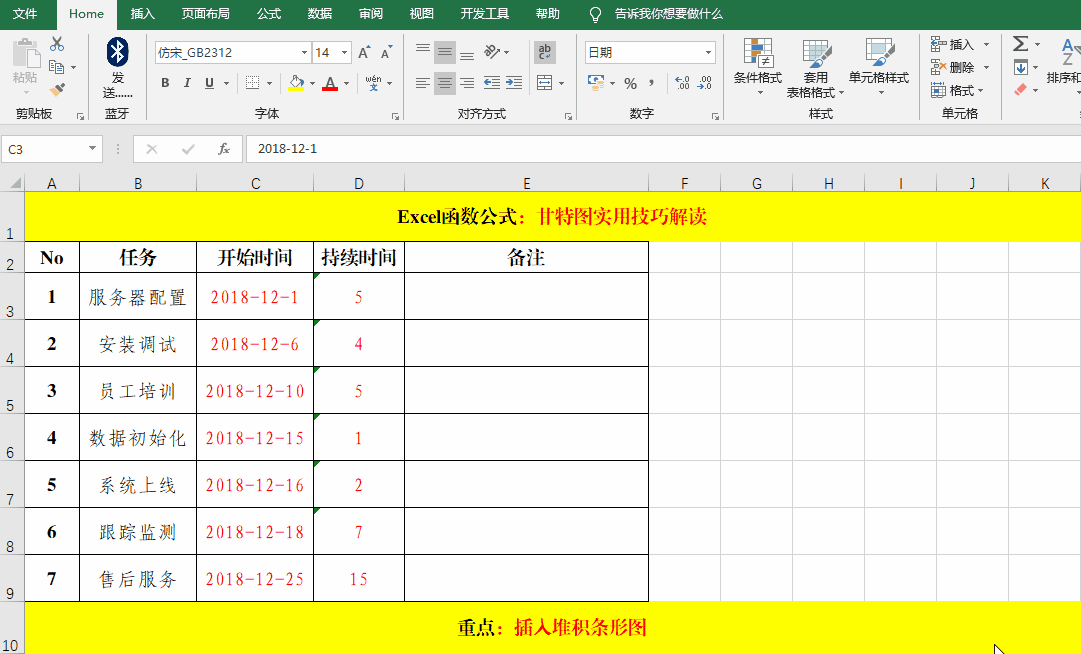

2、設置開始時間為“常規”并插入“堆積條形圖”。

方法:
1、選中“開始時間”所在的單元格區域,通過【數字】選項卡快速的將其數據類型設置為【常規】。
2、選中“項目”、“開始時間”、“持續時間”區域,【插入】-【堆積條形圖】。
3、調整圖表大小并進行美化操作。

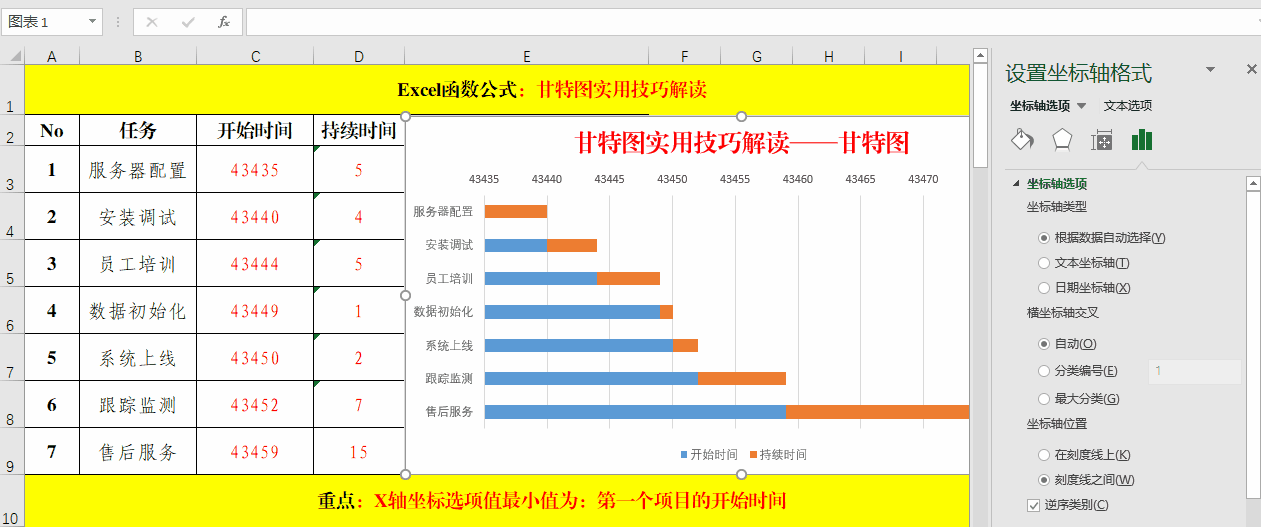

3、設置X軸坐標選項值的最小值為:第一個項目的開始時間(43435)。

方法:
1、選中X軸坐標值,雙擊打開【設置坐標軸格式】對話框,選擇【極坐標軸選項】,設置【最小值】為43435。
解讀:
“43435”為第一個項目的開始時間代碼,要根據實際情況進行填寫。

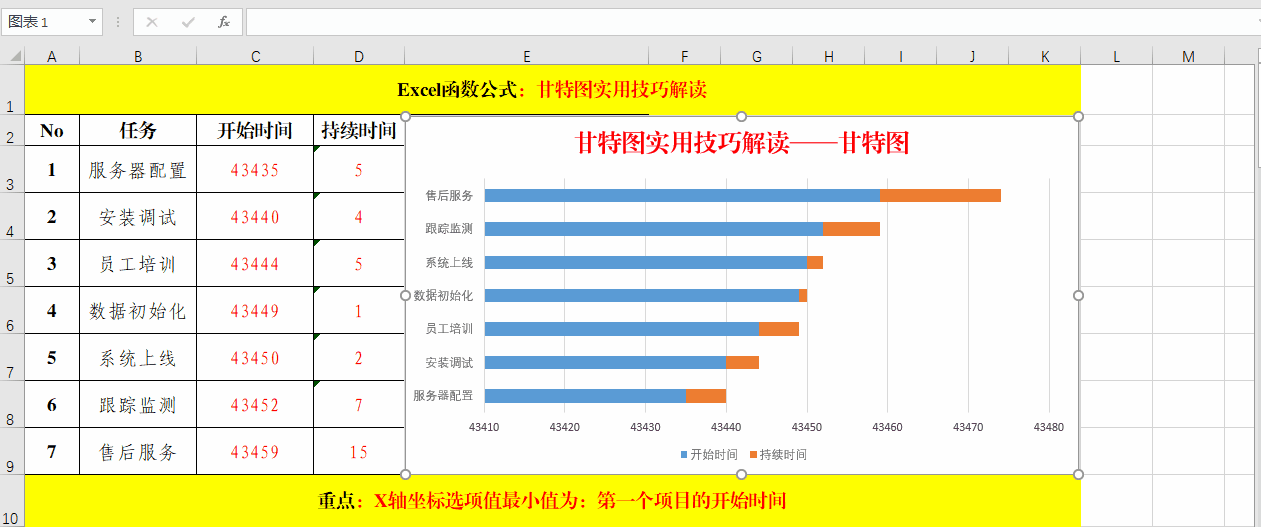

4、設置Y軸坐標軸選項為:【逆序類別】。

方法:
單擊Y軸區域,選擇【坐標軸選項】中的【逆序類別】。
解讀:
此操作的主要目的在于調整“任務”的顯示順序,開始時間早的顯示在上面,以此類推。
5、將柱條形圖中的堆積部分調整為“無填充”,暨不予顯示“堆積”部
分。
方法:
單擊圖表中的藍色部分,選擇【填充與線條】選項卡,選中【無填充】。
解讀:
通過“無填充”的方式隱藏“堆積”部分。

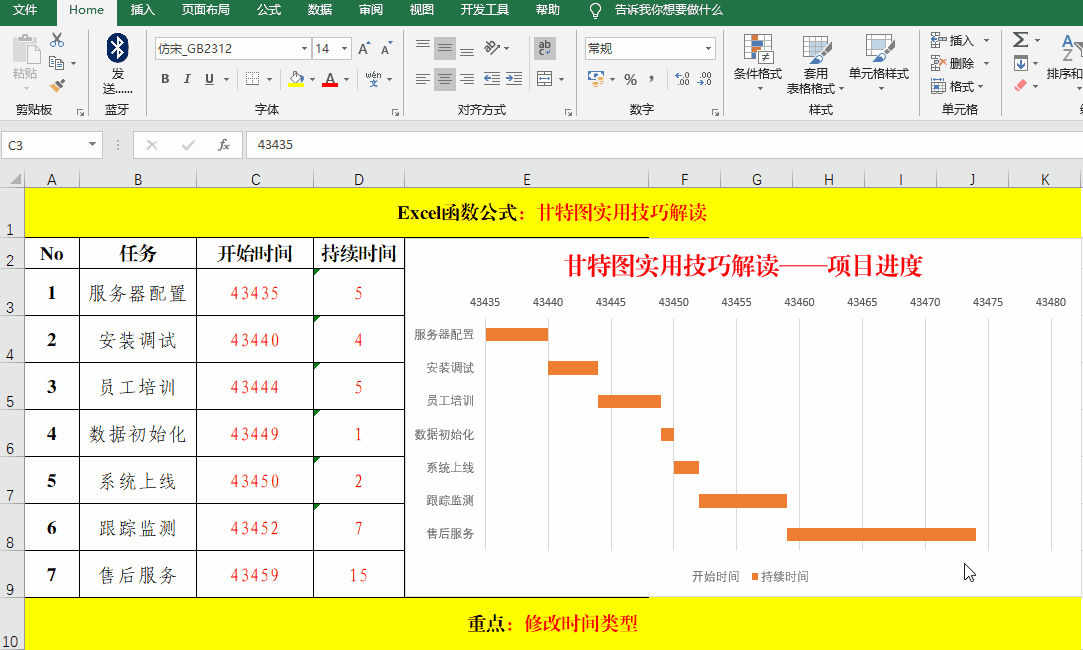

6、調整“開始時間”類型為:【日期】并美化表格。

方法:
1、選中“開始時間”所在的單元格區域,通過【數字】選項卡快速的將其數據類型設置為【短日期】。
2、美化表格。
結束語:
甘特圖對于項目等的進步情況具有很好的顯示效果,本文通過分解操作要領,對其進行了一一講解,你Get到了嗎?歡迎大家在留言區留言討論哦!
-
Origin(Pro):學習版的窗口限制【數據繪圖】 2020-08-07
-
如何卸載Aspen Plus并再重新安裝,這篇文章告訴你! 2020-05-29
-
CAD視口的邊框線看不到也選不中是怎么回事,怎么解決? 2020-06-04
-
教程 | Origin從DSC計算焓和比熱容 2020-08-31
-
Aspen Plus安裝過程中RMS License證書安裝失敗的解決方法,親測有效! 2021-10-15
-
CAD外部參照無法綁定怎么辦? 2020-06-03
-
CAD中如何將布局連帶視口中的內容復制到另一張圖中? 2020-07-03
