塔器結構之聯合平臺
前面發(fā)的大部分是和計算相關的,今天發(fā)一篇結構方面的。
隨著化工裝置產能的提高,高塔,大塔,排塔出現的幾率越來越高。做設備設計的很少用人愿意畫塔器的梯子平臺;不愿意做就愿意多想。
很多人覺得那就是個畫圖的活,給剛畢業(yè)的畫畫就好了。實際上還是有些東西需要考慮的:平臺本身支撐型鋼和平臺圈梁的連接,圍欄扶手和圈梁/支撐型鋼的連接,預焊件和支撐型鋼的連接,排塔和或相鄰塔之間聯合平臺的連接結構,墊板跨不等厚筒體的處理等。
如果塔器有聯合平臺,一般會出現2-3層,在靠近頂部通常會有一層聯合平臺,這層聯合平臺的結構也是需要考慮比較多的。
今天我們就來說一下聯合平臺要考慮哪些事?
1)考慮兩塔操作溫度的不同或不同時升降溫
設計,安裝時是相同的標高,由于熱膨脹的不同會出現高度差。不要以為這個數值很小,離地幾十米高的時候這個熱膨脹差也是很大的。
2)考慮兩塔在風載荷作用下撓度的不同(對上部平臺影響較大)。
3)考慮兩塔自振周期不同而引起的振幅不同,自振周期不同,振幅不同會出現振動方向相反。如果地理條件比較特殊,在比較極端的情況下會出現塔器在風載荷作用下塔頂的運動軌跡是橢圓形(極端情況一般提條件的時候不會想到,出現的幾率很低一般也不用考慮)。
2)和3)條要求設計時要考慮水平方向自由移動。
4)考慮塔器基礎和安裝定位的誤差,如圖紙上顯示兩塔中心距離是4000mm,土建專業(yè)可不是用mm精度的,土建加安裝的誤差相差十幾毫米甚至幾十毫米是很正常的。要考慮兩塔連線方向的調整余量。
既要有水平的空間又要有豎直的空間,聯合平臺還處于十幾米甚至幾十米的高空,腳下有大的縫隙或高度差是不是很嚇人,是不是也要考慮一下?
如果聯合平臺是焊接連接或螺栓連接的,在安裝階段在風載荷的作用下就會把平臺撕開。

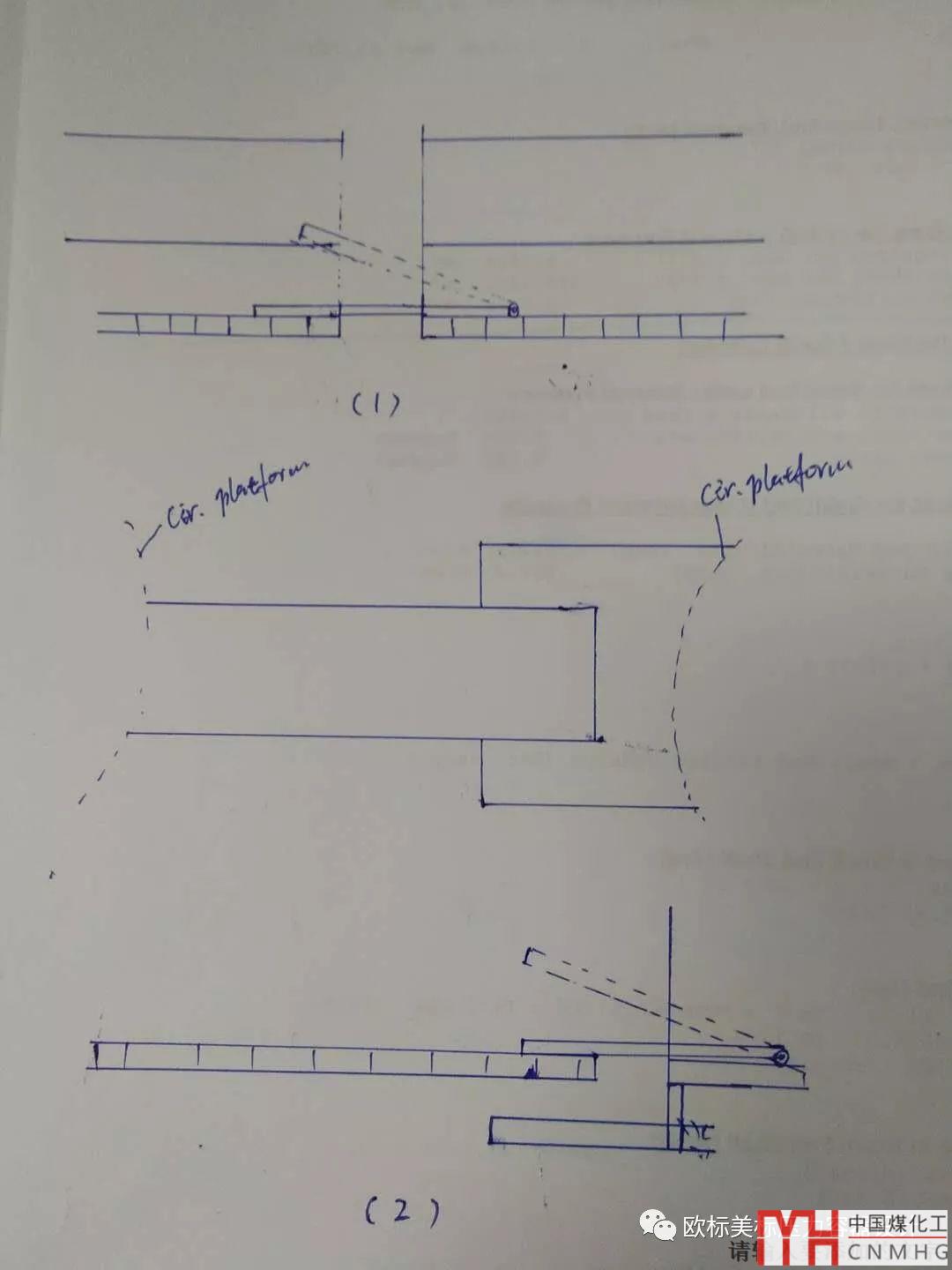

說了這么多那么結構應該怎么處理比較合適的,沒有標準答案。各位做塔器或想做塔器的開動腦筋想一想,我先拋兩塊簡易的磚頭出來。下圖是兩種連接結構的簡化版

-
Origin(Pro):學習版的窗口限制【數據繪圖】 2020-08-07
-
如何卸載Aspen Plus并再重新安裝,這篇文章告訴你! 2020-05-29
-
AutoCAD 保存時出現錯誤:“此圖形中的一個或多個對象無法保存為指定格式”怎么辦? 2020-08-03
-
OriginPro:學習版申請及過期激活方法【數據繪圖】 2020-08-06
-
CAD視口的邊框線看不到也選不中是怎么回事,怎么解決? 2020-06-04
-
教程 | Origin從DSC計算焓和比熱容 2020-08-31
-
如何評價擬合效果-Origin(Pro)數據擬合系列教程【數據繪圖】 2020-08-06
-
Aspen Plus安裝過程中RMS License證書安裝失敗的解決方法,親測有效! 2021-10-15
-
CAD外部參照無法綁定怎么辦? 2020-06-03
-
CAD中如何將布局連帶視口中的內容復制到另一張圖中? 2020-07-03
